中仿Settle3实践应用:革新伊兹密尔港软土地基沉降控制
在软弱回填地基上控制沉降不仅是技术难题,更常常决定了岩土工程项目的安全性、性能与经济效益。过度设计与不足设计的地基处理方案都存在风险:要么浪费预算,要么危及长期稳定性。
本文介绍了在伊兹密尔港集装箱堆场项目中,如何结合中仿Settle3的先进三维建模与现场全尺寸试验,对夯实碎石桩(RAPs)的设计进行准确验证与性能监测。本案例研究弥合了预测分析与现场验证之间的差距,使工程师能够实现更安全、更可靠、更具成本效益的解决方案。
项目背景
项目位于土耳其伊兹密尔的一个私有港口,在施工前的10个月内,该场地作为回填堆场使用。场地尺寸为193m×308m,岩土勘察结果如下:
土层剖面:3–10m厚的水力回填层(含砾质粉砂/粘土质砂),覆盖在2–25m厚的软弱高塑性粘土之上,底部为火山碎屑岩基岩。
地下水:埋深0.6–2.3m,波动明显。

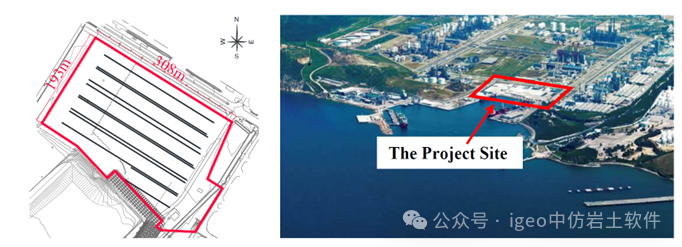

图1:上图为伊兹密尔港项目场地位置(193m×308m);下图为理想化土层剖面及岩土参数(自左至右:SPT N₆₀随深度变化、阿特堡界限与天然含水量、颗粒级配、一般性地层结构)
未处理地基的沉降建模
分析中考虑了两种加载工况:
1.回填荷载预压效应:场地分为两区,利用Boussinesq方法估算竖向应力分别为54kPa与108kPa。回填土弹性模量取E=7MPa。
2.固结与差异沉降:采用Settle3的柔性基础模型,在85kPa的使用工况荷载下进行计算。软弱粘土层取压缩指数比(Cc/1+eo)=0.22,超固结比OCR=1。
地震工况:amax=0.4g,震级Mw=6.5。
结果:水力回填层与软弱高塑性粘土的综合弹性沉降为40–60cm,超过集装箱堆场允许的限值(2年内200mm,20年内300mm)。此外,水力回填层在地震工况下具有较高液化风险(平均细料含量15%)。
采用Stiff Impact®夯实碎石桩(RAPs)的地基处理
根据地基应力与土层条件,场地划分为七个分区,按1.5–2.0m的方格网布置RAP桩。
RAP桩直径:50cm
桩长:6–18m

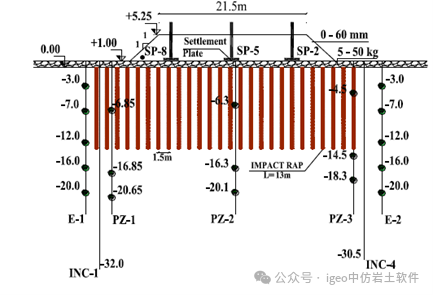

实测刚度:平均50MN/m³,接近初步设计假定值的两倍(见图3)。
改良地基的现场全尺寸试验
为验证设计效果,在钻孔资料确定的“最不利”区域修建了试验堤坝,几何特征如下:
边坡比:1V:1H
高度:4.25m(+1.00m至+5.25m)
平面尺寸:21.5m×31.5m
填土与软至硬塑粘土总厚度:24.8–26.2m
在111天的监测期内,使用振弦式孔隙水压力计、伸缩计与沉降板监测总沉降与孔隙水压力。

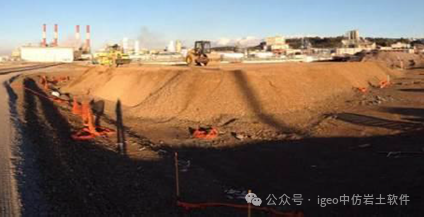

图2(a):试验堤坝

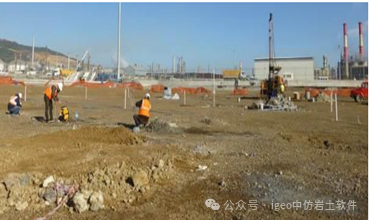

图2(b):监测仪器的安装
Settle3改良地基沉降建模

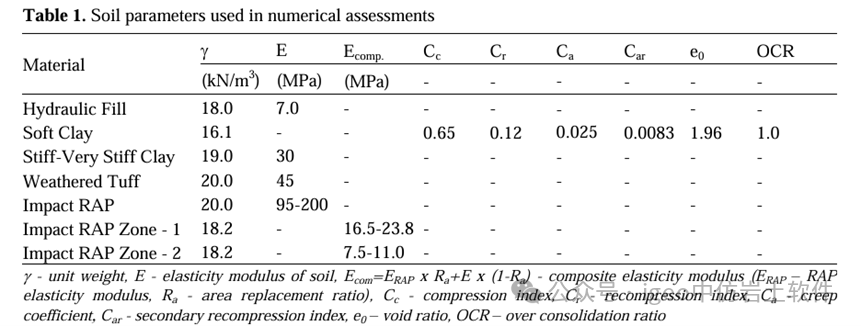

Settle3中模拟的堤坝几何形状见图3,主要参数与实测刚度值列于表1。
图3(a):试验堤坝剖面
Settle3的关键功能:
柔性基础:实现软弱地基沉降的真实模拟。
复合模量方法:基于现场模量试验结果对改良区建模。
自定义三维几何:使用实际堤坝几何形状进行模拟。
现场实测与Settle3模拟结果对比
图3对比了现场沉降监测数据与三维模型预测值随时间的变化。
实线:表面监测点沉降实测值
虚线:同位置的模型计算值
带三角形的实线:伸缩计读数

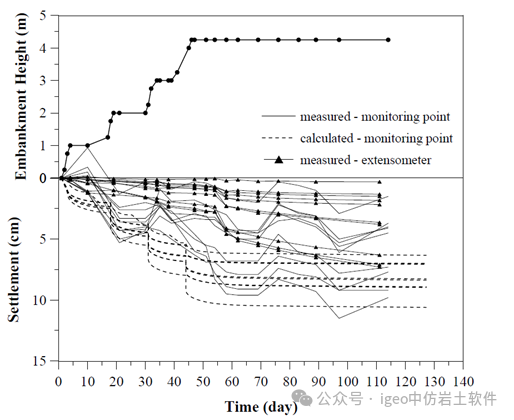

图3:沉降–时间曲线:Settle3模型与现场数据对比
主要发现
伸缩计记录的沉降小于测量点,因为其安装在堤坝范围之外。
实测沉降普遍比模型预测低约30%。
约三分之二的总沉降来自未处理的下部土层,其余三分之一源于上部改良区的压缩。
结论
通过结合Settle3的先进沉降建模与全面的现场监测,伊兹密尔港工程团队能够准确评估堆场地基改良设计的有效性。本案例研究凸显了柔性、数据驱动的建模与严格验证在复杂土质条件下的重要性。
借助Settle3,工程师可以有效衔接预测分析与实际表现,即使在最具挑战性的地基条件下,也能实现安全、可靠且经济的成果。对于寻求降低高价值基础设施项目风险的团队而言,Settle3将复杂的沉降问题转化为可验证、可操作的解决方案。
来源:Kurt Bal等人(2018)《夯实碎石桩性能监测:堆场案例研究》。
联系我们
中仿智能科技(上海)股份有限公司
公司电话:021-80399555
地址:上海市松江区九新公路1005号临港松江科技城中仿大厦(201615)
电子邮箱:info@cntech.com
客服热线:400-888-5100
技术交流(QQ群):534132040(GeoStudio),346550371(Rocscience),870585197(Leapfrog)
购买咨询(微信):请用微信,扫一扫
